Periódico ilustrado
de la restauración

2 de julio 2004 - n°45 -





Obra maestra artesanal, proeza deportiva


¿Karrek Ven ha vuelto al agua?
¡Todavía no, pero podemos soñar!
Su reconstrucción avanza cada día y sus carpinteros empiezan a hablar de su puesta en agua.

Zoom sobre el casco

Octubre 2003. La primera “piedra” de su restauración ha sido colocada: dos cuadernas nuevas están en su sitio. Solo faltan 40 que tallar e instalar.

2 de julio 2004: ¡ya está hecho!
Además, 40 varengas fueron cambiadas y 200 metros de palmejales, de cuales 100 son los durmientes de cubierta. Todos estos elementos han sido ajustados perfectamente en las tres dimensiones. El lastre de la quilla fue quitado y vuelto a poner para verificar el estado de la quilla. La contrarroda y el cucharro de popa también están listos y ya solo falta la roda.
Todo esto es el resultado de un trabajo de hormiga, totalizando hasta hoy 20 000 horas de trabajo duro, con algunas piezas de más de 100 kilos que manipular. Fueron muchos los carpinteros que vinieron a intentarlo o simplemente a evaluar el trabajo y que retrocedieron al ver la dificultad física de estas obras. Además del peso, ¡hay que instalar estas piezas en posiciones bastante acrobáticas!
¡Un gran equipo!

Antes de forrar

Una larga banda plana corre a babor y estribor de la pieza central del barco (cucharro de popa/ quilla/ roda).
Es el alefriz, donde se fija el borde extremo del forro.
Tiene que correr perfectamente, sin lomos ni huecos. La del Karrek Ven estaba dañada en varios puntos. La volvimos ha hacer en las piezas nuevas (cucharro de popa, roda y contrarroda), pero no a lo largo de la quilla puesto que esta no ha sido cambiada.
Decidimos que los tablones del forro que se fijarían sobre ella tendrían 6 cm de grueso, en vez de 5. Esto nos ha hecho escarbar en la madera para obtener los 6cm de ancho. Las irregularidades del alefriz han desaparecido. Detalle técnico para los especialistas: la parte trasera del alefriz es horizontal. Por lo tanto, bajarlo de un centímetro elimina las irregularidades pero no modifica la anchura. El forro será llevado gradualmente a 5cm de espesor.


Bajo la dirección de Rafael, el carpintero, una tabla de 6 centímetros figurando la última tabla del forro es puesta a la fuerza con sargentos y gatos. Esto permite ver las rectificaciones a aportar a las cuadernas y las varengas (“emparejamiento”) y a la quilla. Trabajo de paciencia y precisión. Estribor está perfecto, esperando el forro...

Rama gruesa

La gruesa rama de madera dura ha sido rodada hasta la carpintería la semana pasada (ver final del n°44). Ha perdido de su grosor bajo los golpes de la hachuela grande.

Luego se trabaja con el cepillo eléctrico para igualar la anchura.
Es un trabajo delicado.
7 personas la sostienen y la empujan mientras que José, maestro carpintero, vigila y regula la máquina poco a poco, a medida que va avanzando. Luego será tallada a lo largo con la sierra eléctrica y acabada con la hachuela pequeña.

Es el contradurmiente de babor, hacia la popa, para unir la cubierta con el casco. Ya era tiempo: el casco empezaba a abrirse en ese lugar. Tuvimos que colocarlo de nuevo con una señorita.

Vida en el astillero

Solo un barco de hierro salió esta semana, frente a cuatro de madera.

La “Paix Royale”, un bonito langostero bretón está aquí desde hace 4 meses.
Antes estaba casi abandonado y necesitaba mucho trabajo.
Mañana vuelve al mar.
Ya no hay ratas en el Karrek Ven: un gatito negro subió a bordo y se instaló. Las ratas se lo comerían de un solo bocado, pero parece que su olor es disuasivo...
La estación de lluvias se ha detenido. Gran sequía esta semana. Es bueno para el trabajo, pero la madera sufre ya que, por encima, el viento se ha puesto a soplar. El higrómetro de a bordo bajó hasta 65%.

La situación.

El forro empezará pronto, pero seguimos esperando la pieza para la roda.
Esto es digno de una ópera bufa.
“Me voy, me voy” canta el héroe que no sale del escenario. “Ya llego, ya llego”, tararea nuestra futura roda que sigue tendida al pié del Karrek Ven.
Esta semana haremos un golpe de fuerza: apropiarnos de ella o abandonarla para buscar otra.
La galvanización ha sido suspendida. No recibimos ninguna de las informaciones que necesitábamos para saber lo que fallaba en nuestros experimentos.
Tuvimos que llevar un lote de pernos (70 Kg.) a la otra punta del país, en una de las últimas empresas de galvanización de Venezuela.

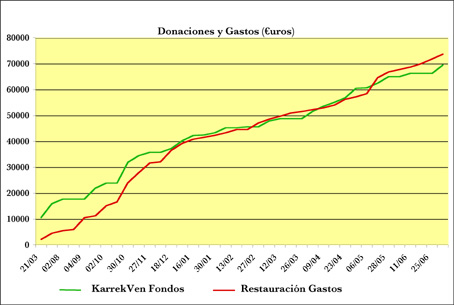

El saldo de una asociación que liquidó sus cuentas, así como una pequeña operación financiera permiten a la curva verde subir un poco.
Pero los gastos siguen llevando la delantera. Ver los comentarios sobre el presupuesto hechos en el número 44 que sigue siendo de actualidad.
